Tegucigalpa, Honduras.– El alcalde capitalino, Juan Diego Zelaya, anunció que reactivará el proyecto habitacional Villa Solidaridad, iniciado para beneficiar a más de 100 familias damnificadas de los sectores La Guillén y El Reparto, tras meses de estancamiento en la construcción.
Originalmente, el proyecto estaba previsto para entregarse en marzo de 2023, tras no cumplirse este plazo, las antiguas autoridades municipales establecieron diversas fechas de entrega; que desde entonces, se han visto postergadas.
Ante las prórrogas, Zelaya explicó a EL HERALDO que ya se inició las negociaciones con los contratistas responsables del proyecto, sin embargo, aún no existe una fecha definida para reanudar formalmente la construcción.
“Estamos dialogando con los contratistas para determinar cómo reactivar el contrato específico de Villa Solidaridad y concluir las viviendas”, afirmó el edil.
El plan contempla domiciliario contempla la edificación de 103 viviendas destinadas a familias que desde 20202 permanecen a la espera de una solución habitacional definitiva.
Además, el edil subrayó que atender la situación de los afectados de La Guillén y El Reparto constituye una de las principales prioridades en su gestión.
“El tema de las casas para las familias localizadas en la Guillén es una de mis prioridades y espero poder darles una buena noticia pronto”, aseguró.
Avances

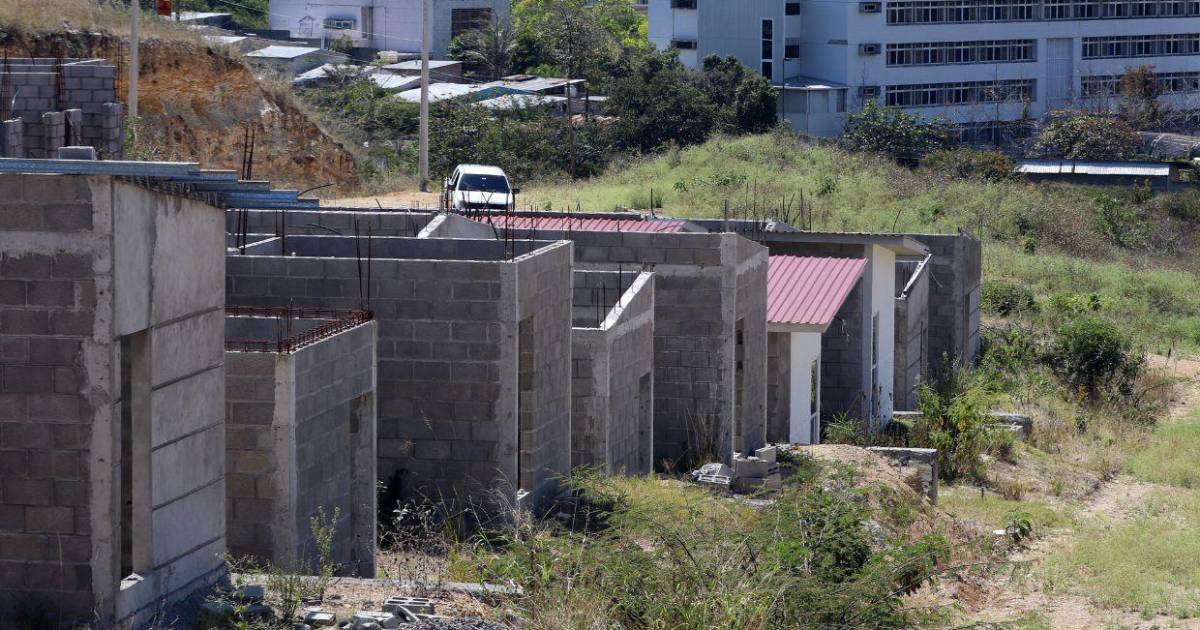

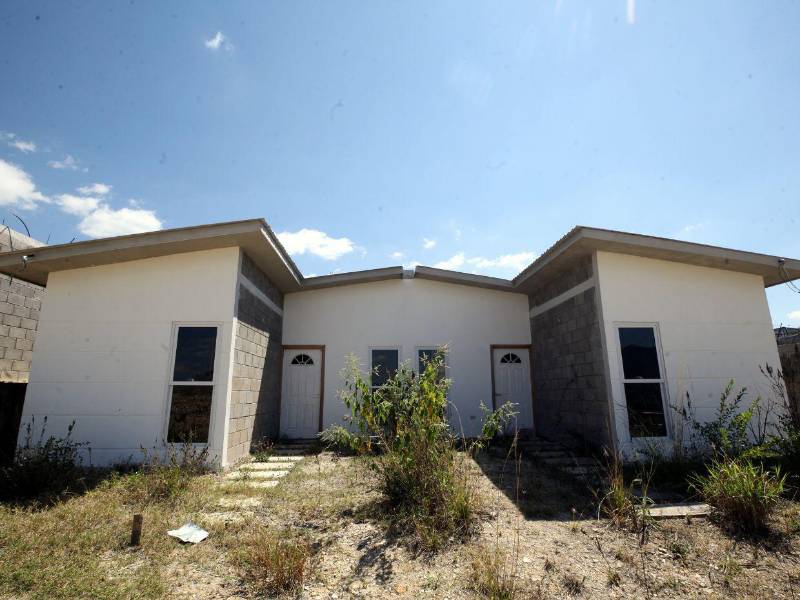

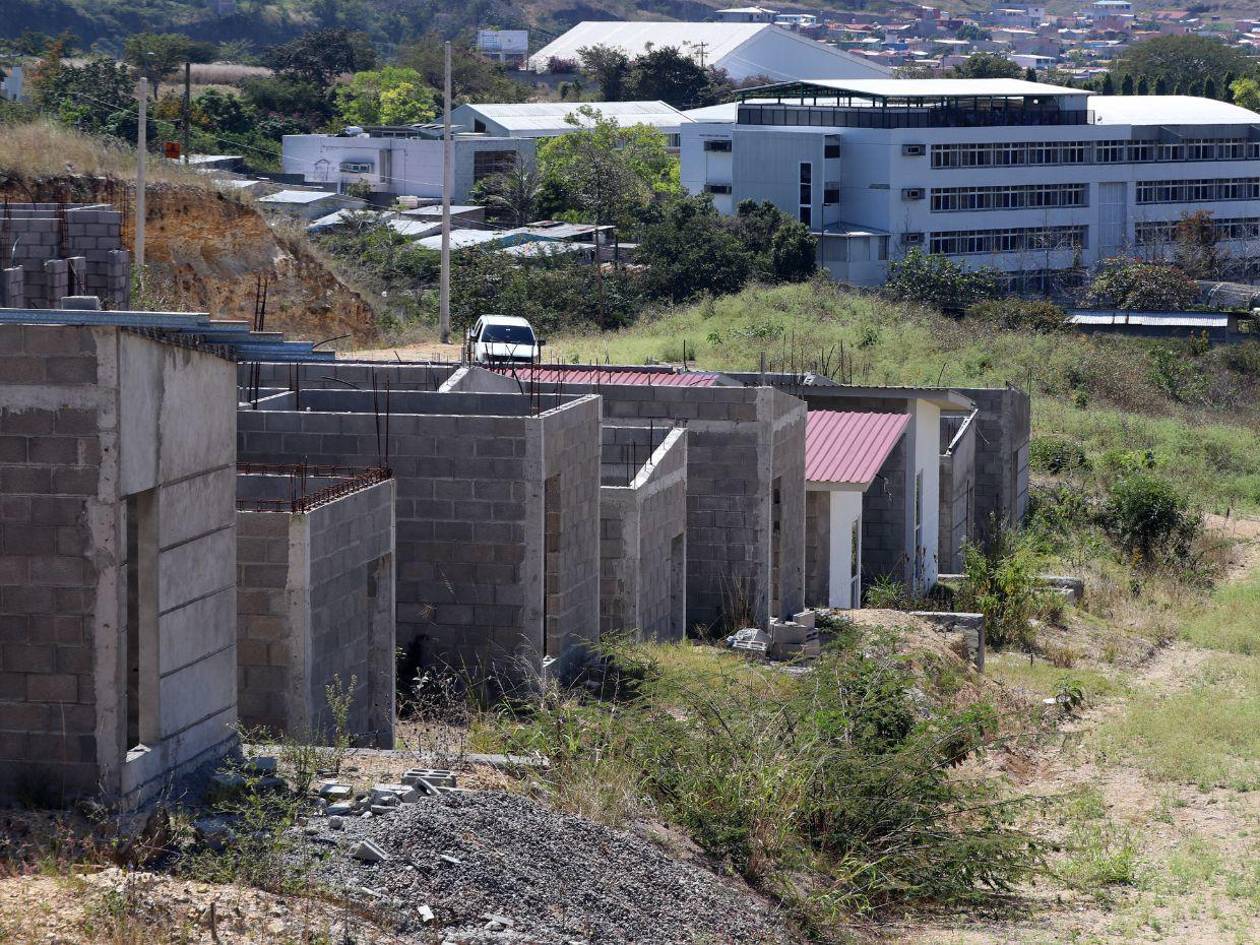

Durante un recorrido realizado por EL HERALDO en la zona asignada al proyecto, se constató que, de las 180 viviendas originalmente prometidas, únicamente dos —correspondientes a los modelos demostrativos— están completamente terminadas.

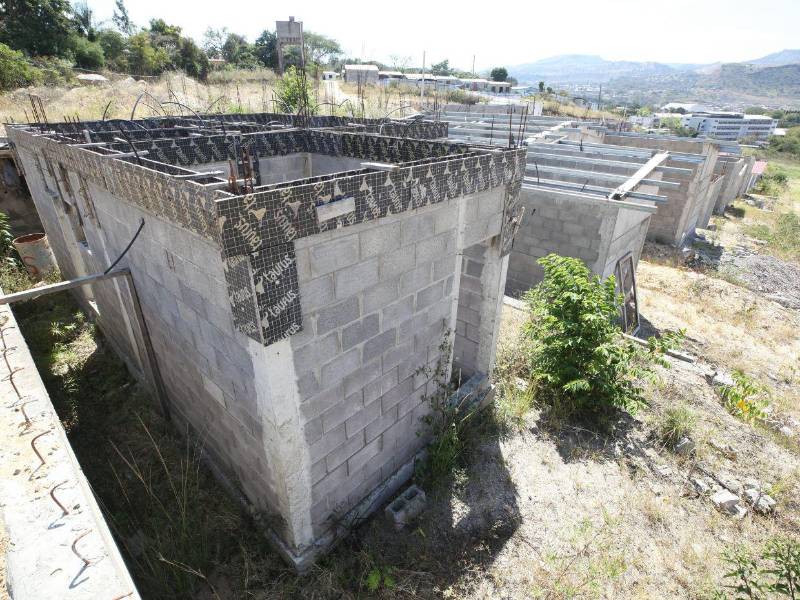

Otras 16 presentan viviendas registran distintos niveles de ejecución: algunas con paredes levantadas, otras con techos a medio instalar, pero todas con señales de inactividad prolongada.
Costos
En cuanto a la inversión, el monto global del proyecto ronda los 140 millones de lempiras y estaba bajo la empresa la empresa Construcción, Supervisión y Venta de Materiales S. de R.L. (Consuvema).
Reportes de la administración municipal anterior indican que hasta diciembre de 2025; se habían ejecutado aproximadamente 32.8 millones de lempiras, es decir, apenas el 34% del presupuesto total de la obra fue ejecutado en un plazo de dos años.
Julio Quiñónez, coordinador del Programa de Adaptación al Cambio Climático de la AMDC, explicó que el proyecto ya fue sometido a las evaluaciones técnicas correspondientes y cumple con los requisitos establecidos.
Quiñonez apuntó que el terreno de construcción es apto y ofrece mayores condiciones de seguridad, respaldado por estudios de suelo que validan su viabilidad.
