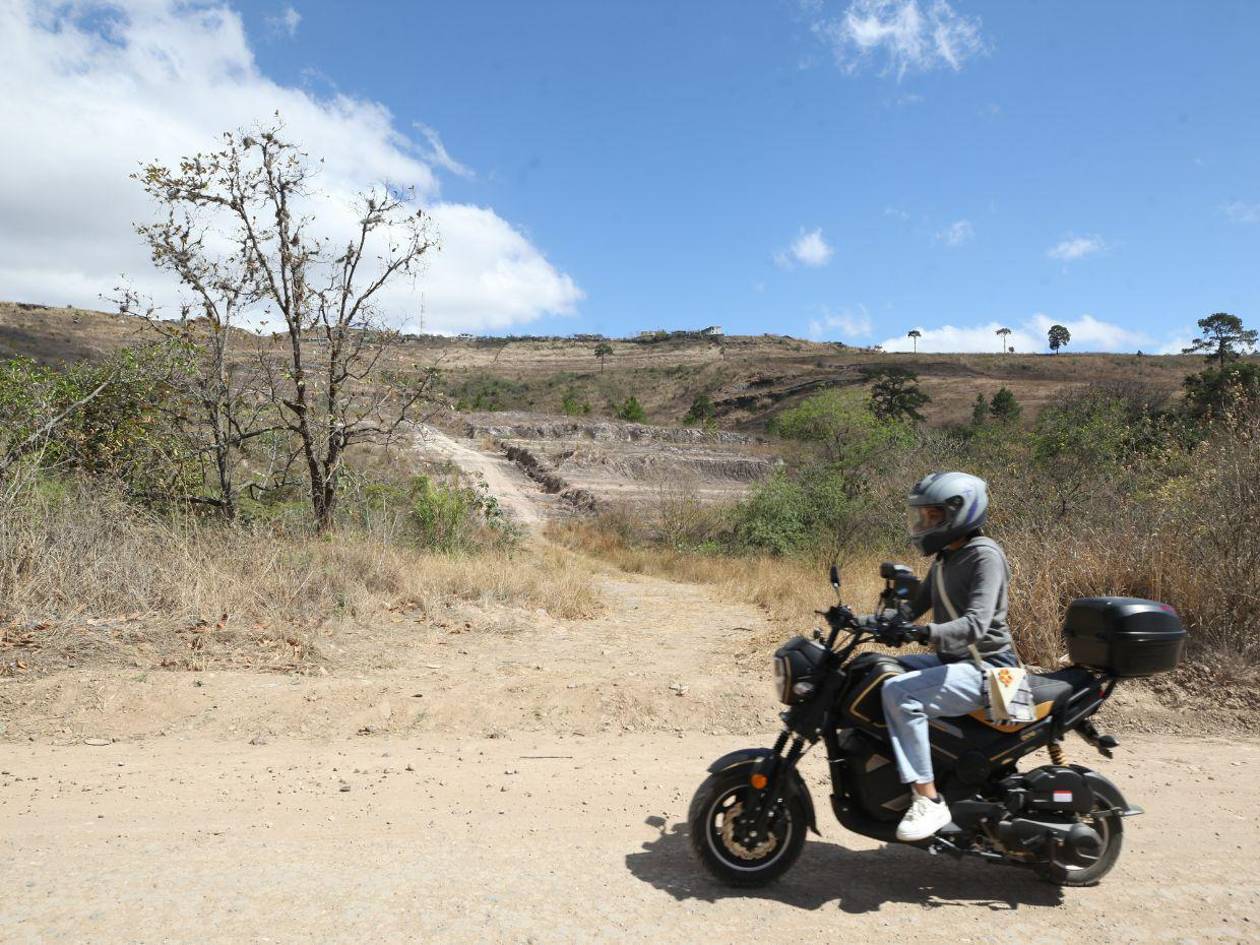

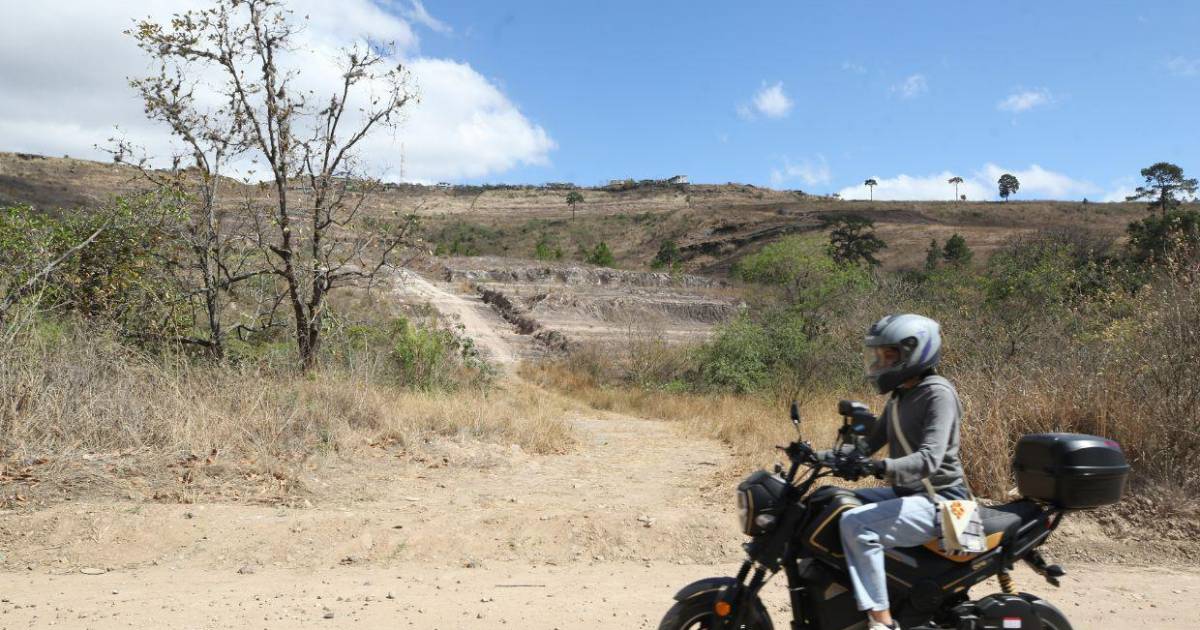

Conector vial al sur del DC avanza lento por falta de liberación de terrenos

El libramiento hacia la salida al sur registra un avance mínimo de entre 6% y 8%, ya que las obras solo pueden ejecutarse en el 40% del terreno disponible

  • Actualizado: 11 de marzo de 2026 a las 15:49
Conector vial al sur del DC avanza lento por falta de liberación de terrenos

Tegucigalpa, Honduras. El proyecto del libramiento que conectará el Anillo Periférico con la carretera CA-5 Sur enfrenta retrasos debido a que solo el 40% del derecho de vía ha sido liberado, lo que limita el avance de las obras y genera incertidumbre sobre el cumplimiento del cronograma de construcción.

La obra es ejecutada por el consorcio Sermaco–Eterna y comenzó oficialmente el 29 de septiembre de 2025, tras recibir la orden de inicio por parte de la Secretaría de Infraestructura y Transporte (SIT). El proyecto busca mejorar la movilidad vehicular en la salida al sur de Tegucigalpa.

El titular de la SIT, Aníbal Ehrler, explicó que desde el inicio del proyecto existía una condición clave para su ejecución: contar con la liberación de los terrenos necesarios para construir la carretera de cuatro carriles.

“Se le dio una orden de inicio al consorcio el 29 de septiembre de 2025, pero este es un proyecto completamente nuevo que debía tener recuperado el derecho de vía. Sin embargo, cuando comenzaron los trabajos solo el 40% de los terrenos estaba liberado”, señaló.

El proyecto contempla la construcción de 8.15 kilómetros de pavimentación, además de dos conectores viales y un túnel, infraestructura que busca mejorar la conectividad en uno de los corredores con mayor flujo vehicular de la capital.

“Este proyecto incluye 8.15 kilómetros de pavimentación, dos conectores y un túnel, pero al momento de la orden de inicio el plan de reasentamiento tenía muy poco tiempo de ejecución y eso provocó que no se contara con todo el derecho de vía”, agregó el funcionario.

En fotos: lento avance del proyecto de libramiento en la salida al sur

Debido a esta situación, los trabajos iniciaron únicamente en los tramos donde el terreno ya estaba disponible para intervención.

Empezaron a trabajar con ese 40% liberado y actualmente las obras de terracería están a punto de alcanzar ese límite, por lo que el contratista comienza a quedarse sin áreas donde continuar con los trabajos”.

Según explicó el funcionario, el principal desafío ahora es acelerar la liberación del resto de los terrenos necesarios para completar el trazado del proyecto.

“En este momento nuestro trabajo es agilizar el plan de reasentamiento para recuperar mayor cantidad de terreno y poder darle más espacio al contratista para que continúe avanzando con la obra”.

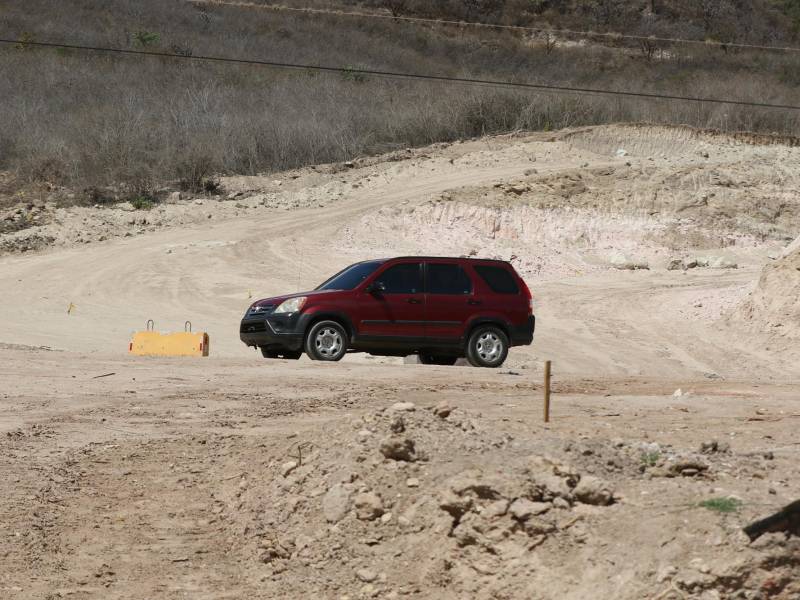

El libramiento de 8.5 kilómetros que conectará el Anillo Periférico con la salida al sur enfrenta presión en su cronograma por la falta de liberación de terrenos.

El funcionario detalló que el problema principal está relacionado con la normativa vigente, la cual no permite acelerar los procesos administrativos para adquirir los terrenos.

Actualmente, el proyecto mantiene pendiente la liberación del 60% del derecho de vía necesario para completar el trazado de la carretera.

Libramiento al sur sigue sin arrancar pese al anuncio de la SIT

La obra denominada Anillo Periférico–Carretera CA-5 Sur está valorada en 57.7 millones de dólares, lo que equivale a más de 1,500 millones de lempiras.

El proyecto busca descongestionar la salida sur de Tegucigalpa, una zona donde circulan 42 mil conductores y enfrentan diariamente largos tiempos de traslado hacia sus trabajos o centros de estudio.

La infraestructura contempla cuatro carriles a lo largo de 8.15 kilómetros, con rampas y puentes que conectarán desde el sector de La Cañada hasta El Tizatillo.

“Si contáramos los 24 meses desde el 29 de septiembre de 2025, el proyecto debería terminar el 29 de septiembre de 2027, pero estamos haciendo todos los acuerdos necesarios para tratar de cumplir con esa fecha”.

No obstante, el titular de la SIT reconoció que el cumplimiento de ese plazo dependerá directamente de la rapidez con la que se logre liberar el resto de los terrenos.

“Es una carrera contra el tiempo, porque mientras no tengamos los derechos de vía liberados, un día sin derechos de vía es un día perdido para poder avanzar con el proyecto”, concluyó el titular de la SIT.
