Mediante la vía rápida se adjudicará dentro de 10 días los trabajos de reparación de las fisuras en la central hidroeléctrica Francisco Morazán
a una empresa internacional, según anunciaron autoridades de la Empresa Nacional de Energía Eléctrica (ENEE).
En reunión de junta directiva de la estatal eléctrica se declaró de manera oficial como fracasada la segunda licitación

que se realiza para sellar las fisuras que se encuentran en la cortina y en las paredes rocosas de “El Cajón”.
El gerente de la ENEE, Emil Hawit, expresó que esperan que luego de esta declaratoria proceda la realización de una licitación privada que se realizará en los próximos 10 días.
“Los contratistas no cumplieron requisitos administrativos contemplados en las bases de la licitación”, explicó.
De manera previa se proyecta discutir este tema con el presidente Porfirio Lobo
y luego, si así se amerita, se abordará el tema en el marco del Consejo de Ministros.
El funcionario indicó que proyectan invitar a este nuevo proceso a cinco empresas internacionales capacitadas para realizar estas obras de ingeniería.
Hawit justificó que la segunda licitación se declaró fracasada por razones técnicas, pero, la comisión evaluadora aún no abrió las ofertas económicas presentadas por las empresas.
El funcionario descartó que realicen una contratación directa, como él mismo anunció en el transcurso de la presente semana.
Fue del parecer que en el proceso de la licitación privada se acortan los tiempos porque la firmas internacionales que participarán ya están precalificadas.
Asimismo, aseguró que esta actividad debió adjudicarse desde hace un año, pero se le ha dado cumplimiento a todo lo establecido en la ley de Contratación del Estado. “Ya se hicieron dos licitaciones públicas internacionales y fracasaron, por lo cual se desarrollará esta licitación privada”, indicó.

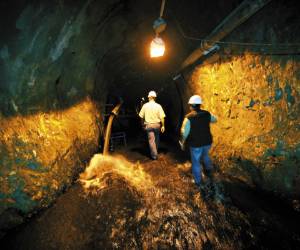

Un sismo de 7.1 grados en la escala de Richter en mayao del 2009 acrecentó y generó nuevas fisuras en las paredes rocosas del embalse y en la cortina. Datos de autoridades de la estatal indican que por esta razón se pierden alrededor de 700 litros de agua por segundo.
Ante esta situación, la ENEE lanzó al inicio del presente año el primer proceso licitatorio que fue declarado fallido por la junta directiva de la estatal debido a que los montos económicos ofertados eran superiores al presupuesto estimado en unos 30 millones de dólares.
El segundo proceso debió finalizar en agosto del presente año, pero la determinación fue oficializada hasta ayer por la junta directiva de la ENEE.
Los referidos dictámenes negativos fueron emitidos, en ambos casos, por una comisión evaluadora. Luego se elevó esta determinación al gerente de la estatal, quien a su vez la elevó a la junta directiva.
Mermas
Para el gerente de la ENEE, la merma del nivel de agua en el embalse de la hidroeléctrica “El Cajón”
se debe a una prolongada temporada seca y no tanto a las filtraciones.

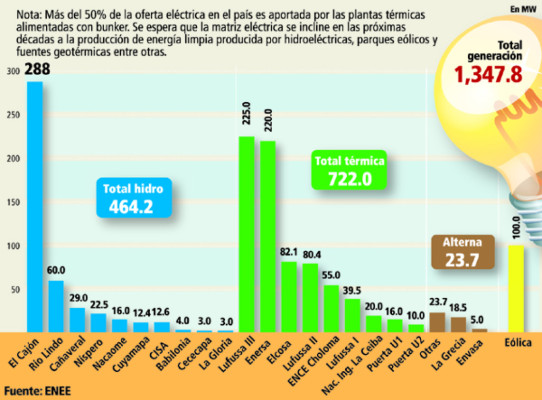

El nivel del embalse de esta hidroeléctrica era de 270 metros sobre el nivel del mar, la lectura actual es de 261 metros. “El Cajón” genera 35 megavatios menos, que son sustituidos mediante la compra de energía hidráulica a centrales privadas y a las empresas térmicas”, indicó Hawit.
Fue del parecer que primero se compra a los generadores de energía limpia y después a las plantas alimentadas con carburantes fósiles.
Datos de autoridades de la estatal indican que esta sería la segunda vez que se realiza este trabajo de reparación.
Sector privado
El representante del Consejo Hondureño de la Empresa Privada (Cohep), Benjamín Bográn, ante la junta directiva de la ENEE, indicó que esta obra debió realizarse desde hace varios meses, porque “El Cajón” es patrimonio nacional.
Por su parte, la presidenta del Consejo Hondureño de la Empresa Privada, Aline Flores, expresó que no están a favor de que se desarrollen contrataciones de emergencia.
La central hidroeléctrica Francisco Morazán tiene la capacidad de generar 300 megavatios mediante la operación plena de cuatro turbinas.
