Avanza licitación de El Tablón pese a oposición en Quimistán: "Le andan mintiendo a la gente"

La fecha para recibir las ofertas de las empresas que participarán en la licitación fue ampliada para el 29 de julio. Pobladores de Quimistán temen inundarse tras la construcción de la represa

  • 22 de julio de 2025 a las 00:00

Tegucigalpa, Honduras.- La Empresa Nacional de Energía Eléctrica (ENEE) mantiene activas dos licitaciones públicas para avanzar en el desarrollo del Proyecto Hidroeléctrico Multipropósito El Tablón, una iniciativa estratégica para la zona norte del país que busca garantizar el abastecimiento de energía renovable, fortalecer el control de inundaciones y asegurar el suministro de agua potable e industrial para la región.

Ubicado en el municipio de Quimistán, Santa Bárbara, el proyecto tiene un costo estimado superior a los 300 millones de dólares (unos L7,861,278,840.00 al cambio actual), y contempla no solo la construcción de una represa de gran envergadura, sino también infraestructura complementaria.

El primer proceso, identificado en la Licitación No.001-ENEE-Ueper-2025, está orientado a la construcción de las obras principales. En la licitación No.002-ENEE-Ueper-2025 se convoca a firmas consultoras para la supervisión del diseño de detalle y la ejecución.

Ambos procesos están abiertos a empresas con experiencia comprobada, tanto en proyectos hidroeléctricos como en desarrollos de infraestructura compleja, y forman parte de un plan que apunta a convertir a El Tablón en una obra insignia de desarrollo sostenible.

La primera fecha límite de recepción de ofertas fue el 27 de junio de 2025, sin embargo, la fecha se extendió por segunda vez para el 29 de julio, según consta en la adenda número 5 presentada por la Unidad Especial de Proyectos de Energía Renovable (Ueper), de la Empresa Nacional de Energía Eléctrica (Enee), publicada en Honducompras el 3 de junio de 2025.

Sectores exigen que construcción de El Tablón no sea solo una promesa

¿Qué debe cumplir la empresa constructora?

La empresa seleccionada para ejecutar las obras civiles principales deberá demostrar experiencia en la construcción de presas de concreto compactado con rodillo (CCR), así como una capacidad técnica y financiera sólida.

Entre las obras a realizar se incluyen: presa principal, vertedero de excedencias, cuenco amortiguador, túneles de desvío, canales de aducción, tomas de agua para riego, consumo humano y generación energética.

Además, deberá encargarse del montaje de equipos hidromecánicos y electromecánicos, plantas de tratamiento de aguas residuales, centro de visitantes, instalación de sistemas solares y obras de mitigación ambiental.

De acuerdo con la normativa hondureña, el oferente debe estar inscrito en el sistema Honducompras, cumplir con las normativas ambientales y sociales nacionales e internacionales y contar con todos los permisos y licencias correspondientes.

Entre los requisitos financieros se exige un capital mínimo de 25 millones de dólares y una facturación anual de al menos 70 millones. También se requiere experiencia comprobada en al menos tres proyectos de presas con más de 30 metros de altura y un costo individual superior a los 100 millones de dólares.

Se estima que el proyecto tendrá una duración de cuatro años y que contribuirá a reducir en un 30% las inundaciones en zonas agrícolas y en un 95 % las afectaciones a viviendas.

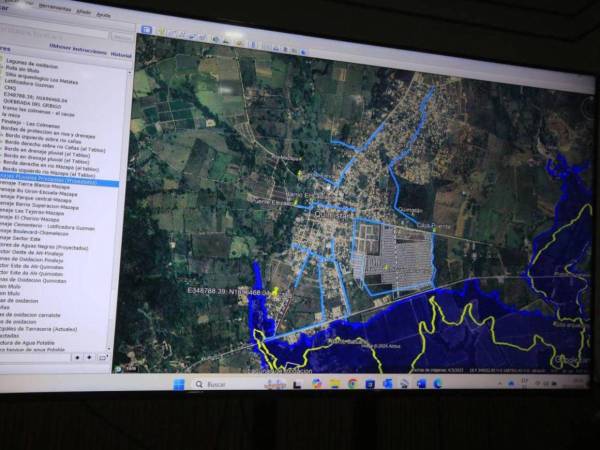

Mapa que muestra la proximidad del embalse al casco urbano de Quimistán. Las áreas marcadas en azul, que serían inundadas, corresponden a las tierras productivas ubicadas en la zona plana del municipio.

Sobre las empresas supervisoras ofertantes

Por su parte, la firma consultora que se adjudique la supervisión deberá velar porque todo el proceso —desde el diseño de detalle hasta la construcción final— se ejecute bajo estándares internacionales de calidad, sostenibilidad y transparencia.

Sus responsabilidades incluirán: Revisión y validación del diseño de detalle, supervisión técnica, ambiental y social, control de calidad, costos y cronograma. También debe encargarse de la coordinación con comunidades locales, instituciones estatales y financistas.

Para participar, se exige experiencia previa en supervisión de proyectos hidroeléctricos o de infraestructura similar, personal técnico especializado, capacidad financiera sólida y también inscripción activa en Honducompras.

Pobladores de Quimistán protestan contra la construcción de la represa El Tablón

Una obra multipropósito con impacto regional

El Tablón no solo representa una oportunidad para mejorar la matriz energética del país, sino que también apunta a resolver uno de los problemas históricos de la región: las inundaciones del Valle de Sula. A esto se suma la posibilidad de garantizar acceso a agua para consumo humano, riego agrícola y uso industrial.

Sin embargo, pese a su importancia y gran impacto para el Valle de Sula, el proyecto tiene divididos a los beneficiarios, pues temen ser perjudicados.

La ejecución de El Tablón será vigilada de cerca por instituciones nacionales, organizaciones comunitarias y organismos de financiamiento, especialmente en lo relativo al cumplimiento de estándares ambientales, derechos humanos y participación ciudadana.

Con estas licitaciones, Honduras entra en una etapa decisiva para concretar un proyecto largamente esperado, que no solo promete desarrollo energético, sino también una respuesta integral a múltiples desafíos sociales y ambientales.

Sigue la confrontación con el municipio de Quimistán

Juan Abelardo Castillo, presidente del Comité de Defensa de los Bienes Comunes y Naturales del Valle de Quimistán (Codebiconvq), comentó que a 15 días de que se acabe el plazo para que el gobierno reciba ofertas de empresas interesadas para construir la represa, el gobierno se queda sin tiempo para convencer a los pobladores de Quimistán de que el proyecto es viable y, sobre todo, que no los inundará.

Señaló de que en vista que el ministro de Energía y gerente de la ENEE, Erick Tejada, nunca se ha podido reunir con el Comité, que a su juicio representa a todo el municipio, e incluso a todo al valle que comprende San Marcos, Macuelizo y parte de Azacualpa, el proyecto de la represa estaría en riesgo, ya que el Estado necesita el respaldo de los principales afectados para poder poner la primera piedra de la obra.

"Seguimos esperando poder hablar con la presidenta. A Erick Tejada nosotros aquí lo llamamos el ministro Pinocho, porque le anda mintiendo a la gente. Cuando nosotros lo invitamos a la reunión del 4 de mayo y a otras reuniones a la que se la invitado, ese ministro Pinocho nos ignoró; el ministro Lucky Medina, nos ignoró; el de la SIT, Octavio Pineda, nos ignoró", afirmó Castillo.

Dijo que ante tanta falta de acercamientos, el gobernador político de Santa Bárbara, Arnold Avelar, quien también es el alcalde de Arada, Santa Bárbara, propuso la conformación de una mesa intersectorial y en esa instancia reunirse con la presidenta Xiomara Castro.

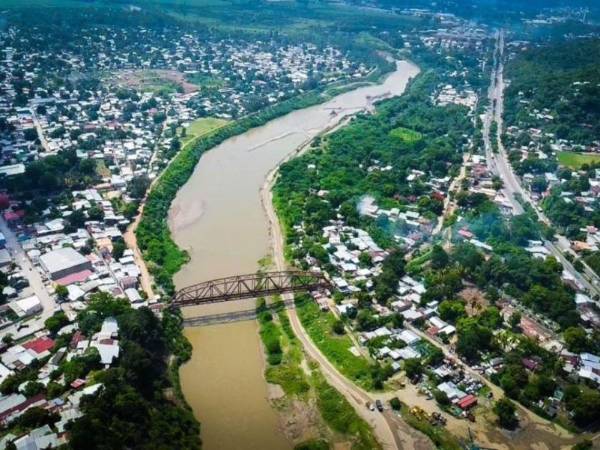

Aunque el embalse de El Tablón se moverá 14 km aguas arriba, seguiría inundando tierras agrícolas clave en Quimistán, a solo 3 km del casco urbano, denuncian pobladores.

"Nosotros creemos que el ministro le está mintiendo a la presidenta, Pero como que eso es oídos sordos, también", lamentó.

Él señaló que el pueblo de Quimistán tiene demasiadas preguntas sin respuesta, y en vista de la negativa al diálogo, continuarán tomando acciones para evitar que el proyecto se lleve a cabo, ya que consideran que el proyecto, tal como está, inundará el casco urbano de Quimistán.

Ante esto, indicó que el gobierno se quedó sin tiempo para convencer a los pobladores de Quimistán y temen que impongan El Tablón. "Este gobierno se ha caracterizado por tratar de imponer los proyectos, sino vea la cárcel en Islas del Cisne o en Morocón", afirmó.

Aunque en Quimistán no dio frutos una reunión, en La Lima el ministro Tejada se reunió con el alcalde y pobladores, uno de los municipios a los que más beneficiará la construcción de la represa.

"En cabildo abierto en La Lima, Cortés, expusimos el proyecto de represa multipropósito El Tablón en dos vías fundamentales: uno, desmentir la información falsa que ha circulado a lo interno de Santa Bárbara, y dos, los beneficios específicos para el municipio de La Lima en cuanto a contención de inundaciones", citó en la primera parte de un posteo que hizo en la red social X.

Unión Europea ejecutará L1,000 millones en cinco proyectos en Honduras

"El municipio de Quimistán es afectado únicamente 3% de su área superficial y 1% de su población. No se inunda con el embalse el casco urbano de Quimistán ni el Hospital. Además de la cortina, El Tablón considera obras adicionales como muros de gaviones, extensión de canales Maya y Chotepe, así como diques de protección en La Lima y Baracoa. Con esto, la afectación de viviendas inundadas en La Lima decrecería 99.5%".

Aunque el gobierno mantiene que la construcción de la represa El Tablón comenzará en octubre, la resistencia en Quimistán persiste. Así lo admitió el sábado el gerente provisional de la Empresa Nacional de Energía Eléctrica (ENEE), Erick Tejada, al reconocer que aún hay oposición de sectores locales clave al megaproyecto hidroeléctrico.

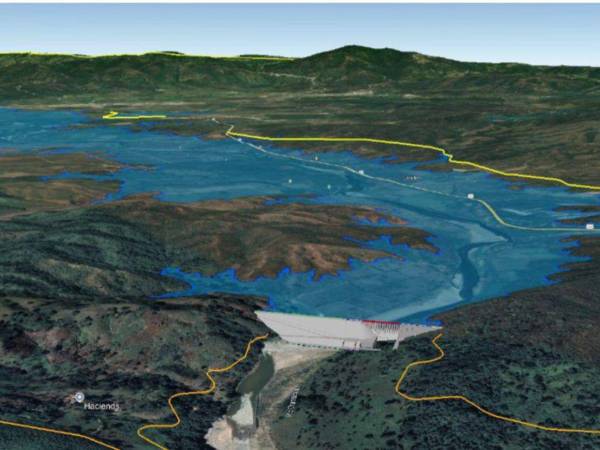

Render que muestra el diseño previsto para la cortina y el embalse de la represa, cuya ubicación ya no será en la comunidad de El Tablón, sino 14 kilómetros aguas arriba, en el sector de Los Limones, municipio de Quimistán, Santa Bárbara.a

Durante un encuentro celebrado en La Lima con miembros de la Cámara de Comercio e Industrias de La Lima y el alcalde Santos Laínez, Tejada defendió que el proyecto cuenta con respaldo técnico y viabilidad social.

Indicó que han sostenido reuniones con 16 organizaciones del municipio, aunque reconoció que no han logrado entablar diálogo con el Comité de Bienes Comunes, una de las agrupaciones más críticas y estructuradas del área. “Hemos buscado incluirlos en la mesa intersectorial, pero siguen renuentes a participar”, admitió.

Otro representante del Codebiconvq afirmó que no hay ninguna versión que diga el ministro Tejada que los convenza de desistir de su postura contra el proyecto y, en cambio, la respuesta a los constantes ataques de parte del ministro han documentado todas y cada una de las afrentas que les ha hecho, en las que aseguró que solo el 3% del municipio se verá afectado con el proyecto hidroeléctrico.

Afirmó que vienen nuevas acciones para oponerse al proyecto e insistió que para salvar al valle de Sula de inundaciones hay una serie de proyectos aprobados por el Banco Interamericano de Desarrollo (BID), según consta en el estudio realizado por IPresas y para los cuáles esta institución aprobó un financiamiento de 20 millones de dólares.

Estas obras consisten en ampliación y dragado de varios canales de alivio, entre ellos, el canal Maya.
